嘉峪关祁连山水泥光伏发电项目并网发电
来源:中材节能 日期: 2023-09-13 字号 【 打印本页 】
近日,由中材节能总承包的嘉峪关祁连山水泥有限公司0.9MWp分布式光伏发电项目顺利并网发电。

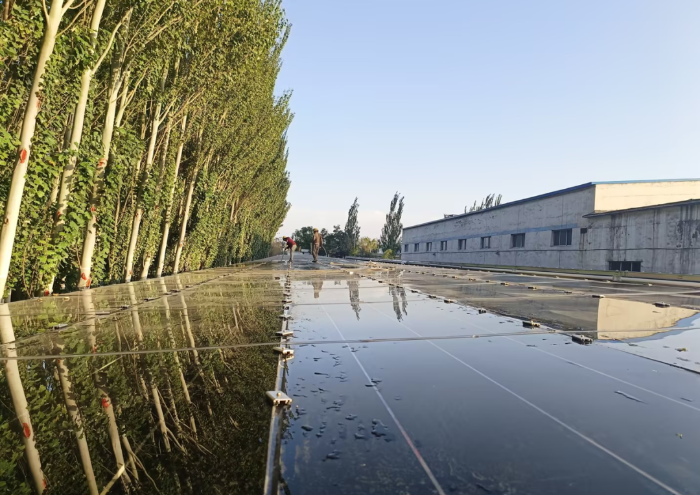

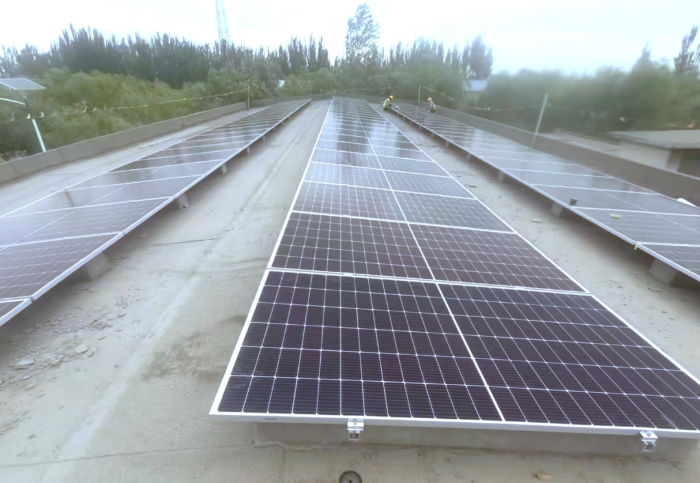

近日,由中材节能总承包的嘉峪关祁连山水泥有限公司0.9MWp分布式光伏发电项目顺利并网发电。该项目位于嘉峪关嘉北工业园区,2022年12月30日签署合同,2023年4月24日动土开工,2023年8月30日光伏发电设备安装完成,9月1日通过国网嘉峪关供电公司现场验收,并于9月8日一次性成功并网发电。

项目签署后,项目部积极协调各部门及时完成基本设计和采购工作,为项目开工建设提供坚实保障。嘉峪关风沙大、天气炎热干燥,分布式光伏作业区分散,交直流电缆、通讯电缆敷设工程量大,整体施工难度较大。项目部制定了合理可行的施工方案,全力协调施工单位,业主等多方人员,共同克服困难,实现了工期、质量及安全“三确保”。进入施工高峰期,项目部全体成员更是不分昼夜坚守现场,加班加点一人多岗,确保了项目按合同约定如期达到各工程节点。


项目并网发电后,预计年平均发电量约127.56万kW•h,相当于每年可节约标煤477吨。同时,每年也可减少二氧化硫排放量约10.2吨,二氧化碳约994吨,氮氧化物约4.6吨,具有良好的经济效益、环境效益和社会效益。
